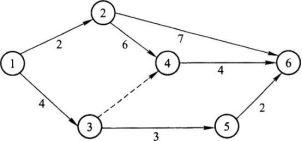

已知某基础工程经过调整的双代号网络计划如下图所示,其表达的正确信息有()。

广东华图教育 | 2022-01-16 05:34

收藏

  多选题已知某基础工程经过调整的双代号网络计划如下图所示,其表达的正确信息有()。

A.该计划的工期为12天
B.工作4—6最早开始时间为4天
C.关键线路为1—3—5—6
D.工作2—6为非关键工作
E.工作3—4为虚工作

  ---------------------------------

  参考答案:A,D,E

  ---------------------------------

  [华图教育答案解析]:在本题的双代号网络计划中,关键线路为1—2—4—6(最长的线路);工作2—6不在关键线路上,因此,为非关键工作;关键线路的长度即为该计划的工期12天;工作4—6最早开始时间为2—4工作和1—3工作最早完成时间的最大值,即8天,而不是4天;从图中可以看出,工作3—4用虚线表示,是虚工作,故选A、D、E。
