简答题背景资料:
某拟建三个结构形式与规模完全相同的工程,施工过程主要包括:挖基槽、浇筑混凝土基础、墙板与屋面板吊装和防水。根据施工工艺要求,浇筑混凝土基础一个月后才能进行墙板与屋面板吊装。各施工过程的流水节拍见下表所列。组织四个专业工作队和增加相应专业工作队的成倍流水(即等步距异节拍流水)施工进度计划。
各施工过程的流水节拍

施工工程
流水节拍(月)
施工工程
流水节拍(月)
挖基槽
2
浇基础
4
吊装
6
防水
2
问题:
1.绘制组织四个专业工作队的流水施工进度计划,并计算工期。
2.绘制增加相应专业工作队的流水施工进度计划,并计算工期。

  ---------------------------------

参考答案暂无

  ---------------------------------

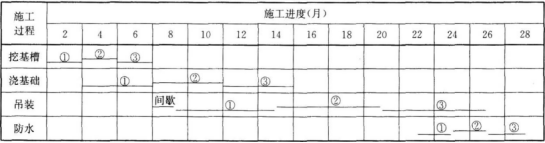

  [华图解析]1.四个专业队完成该工程的流水施工进度计划。如下图所示。
根据取大差法求的K1,2=2,K2.3=4,K3,4=14

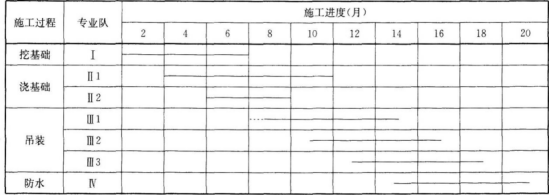

计算工期T=(2+4+14)+2×3+1=27月

2.确定专业队数:b1=2/2=1;b2=4/2=2;b3=6/2=3;b4=2/2=1;专业工作队总数n1=7。确定流水工期:丁=(7—1+3)×2+1=19月。
